首頁 > 新聞中心 > 公司新聞 > 應用案例 | PMC-8810-L智能邏輯控制裝置in南昌大學

應用案例 | PMC-8810-L智能邏輯控制裝置in南昌大學

2018-10-31

停電?不可以!

南昌大學是江西省唯一的國家“211工程”重點建設高校,是教育部與江西省部省合建高校,是江西省高水平大學整體建設高校。近日,CET深圳中電技術為南昌大學提供的CET智能電源控制及負荷調控系統,有效解決了因線路老化、線路故障跳閘后,無法及時恢復供電事件。

困難重重?不可能!

南昌大學改造項目,共4座配電室(1DS~4DS)全部已運行十余年,且每兩座配電室之間距離都超過1公里,每條進線和變電站容量大小都不同,負荷級別不等,隨著全校師生用電負荷不斷增加,對供電可靠性需求不斷提高,原有的供電系統早已無法滿足現行需求。

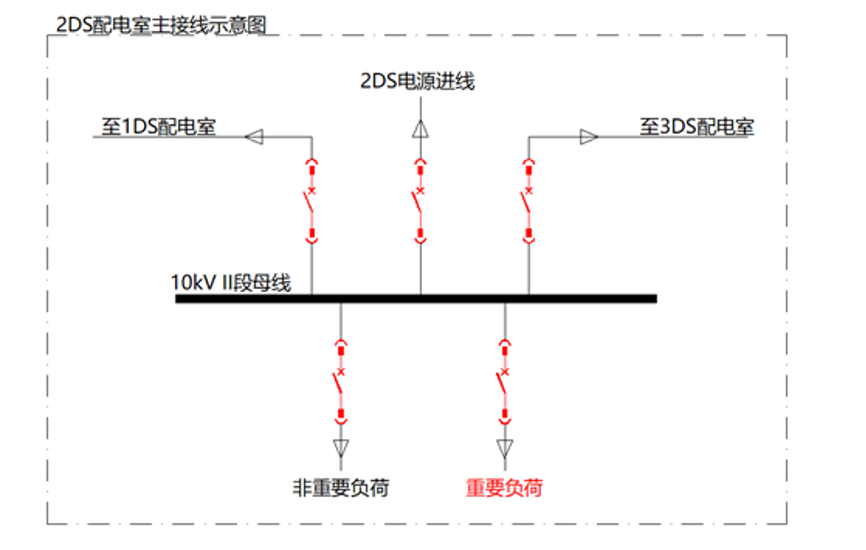

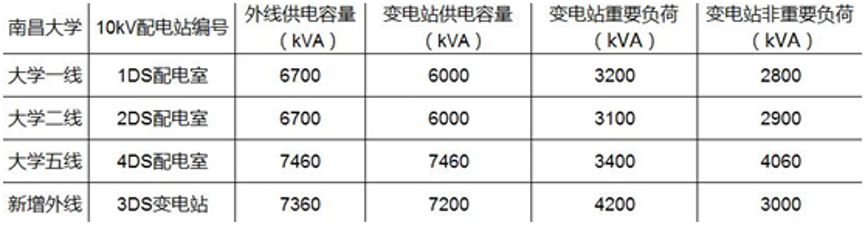

1DS~4DS配電室負荷表

難點一:進線、負荷分散

Q:改造項目中的4座配電室之間都相距很遠,線路分散,負荷分散,無法集中統一采集各配電室相關信號,導致無法滿足項目控制需求。怎樣解決這個問題呢?

A:CET智能電源控制及負荷調控系統,針對這種線路分散,負荷分散的應用場合,通過多樣化數據采集方式,實現了既可近距離采集數據,又可遠距離通過通信方式,采集各裝置的負荷及開關量數據。達到全息系統信息共享,實現跨間隔、配電室、電壓等級的控制運用需求,覆蓋全系統的監測與控制。

難點二:供電容量小

Q:原有供電系統在運行過程中,若其中一條線路停電,則因其他線路容量不夠的問題,導致無法滿足師生們的用電需求。在這些負荷中,有一級負荷,二級負荷,三級負荷,怎樣根據負荷等級制定滿足需求的供電方案?

A:CET智能電源控制及負荷調控系統,根據用戶提供的負荷等級,對不同等級采用對應的策略方案。

當電源失電后,

一級負荷:由柴油機發電機瞬時啟動,為一級負荷用戶恢復供電。

二級負荷:切除三級負荷,由另一變電站通過聯絡線供電,解決二級負荷用戶供電問題。

三級負荷:市電恢復后,解決三級負荷用戶供電問題。

難點三:負荷“一刀切”

Q:發生停電后,為恢復供電按“一刀切”方案固定切除某幾個回路,必定出現“過切”或者“欠切”的情況,如何解決恢復供電過程中出現的這些情況,確保供電系統的可靠性和穩定性?

A:CET智能電源控制及負荷調控系統,采用專門的系統聯切控件及負荷聯切控件,可以實現精準切負荷,避免出現過切或者欠切的情況,確保供電系統的可靠性和穩定性。

難點四:停電時間長

Q:發生停電后,為恢復供電,需要人工排查現場故障,手動切換電源,經常需要花費1個多小時,怎樣確保供電快速恢復?

A:CET智能電源控制及負荷調控系統,采用GOOSE快速通信方式,從電源失電到恢復供電時間小于0.5S,確保了供電系統能夠快速恢復。

難點五:誤操作

Q:現場共有4進線(用戶現場改造增加了1條進線)3分段,聯鎖關系非常復雜,采用人工倒換電源,經常出現誤操作,怎樣提高電源切換的準確性?

A:CET智能電源控制及負荷調控系統,具有強大的邏輯可編程功能,可以靈活處理復雜的進線及聯絡線之間閉鎖關系,有效降低了人工倒換電源的出錯幾率。

難點六:成本高,擴展難

Q:全校4個配電室之間均相距1公里多,配電室之間的信息傳遞需要通過大量的鋪設控制電纜,迫使人工和電纜成本都非常高。同時,電纜鋪設完畢,信息難以更改,無法滿足項目升級需求。如何降低人工及電纜成本,提高通信的可靠性和擴展升級需求?

A:CET智能電源控制及負荷調控系統,采取各配電室之間通過光纖通信,具有GOOSE功能,可以非常方便的解決各配電室之間信息傳遞及共享問題,避免鋪設大量控制電纜,大大降低了人工和鋪設成本;使所傳送信息可隨時變更,滿足后續項目升級需求,具有4網口,可以滿足系統接入及通信可靠性的要求。

Pick CET!就對了!

CET項目組經綜合考慮,給出以下方案:

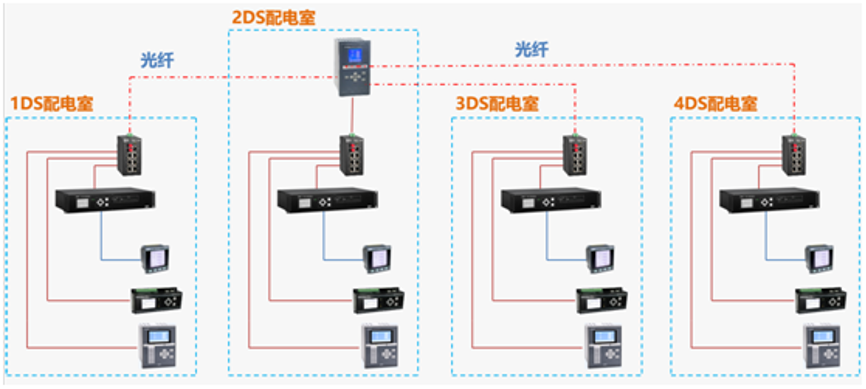

系統架構

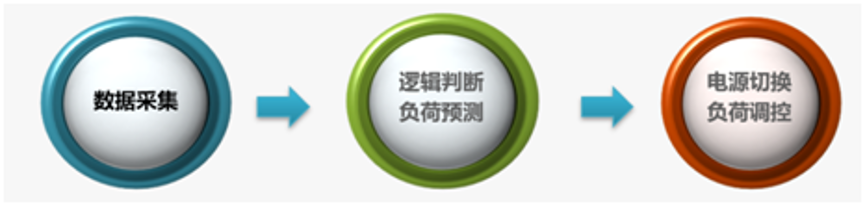

工作原理

今日之星:PMC-8810-L智能邏輯控制裝置

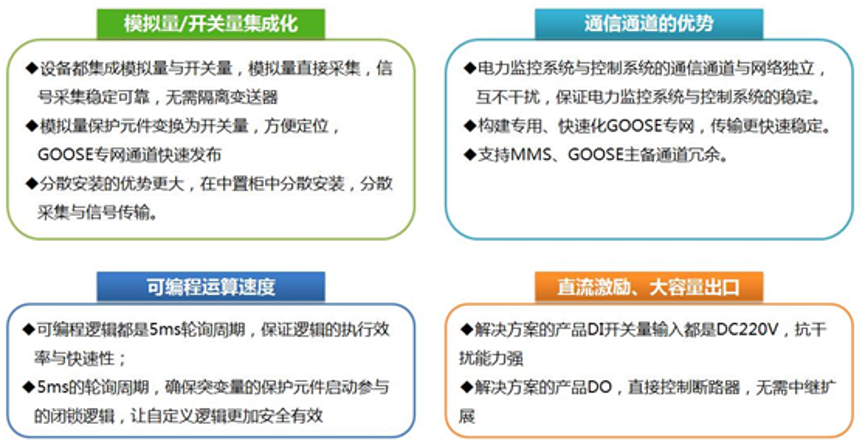

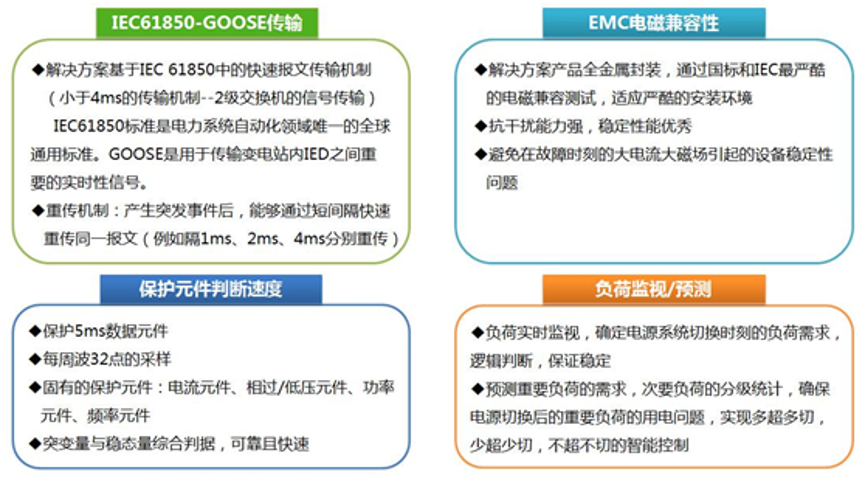

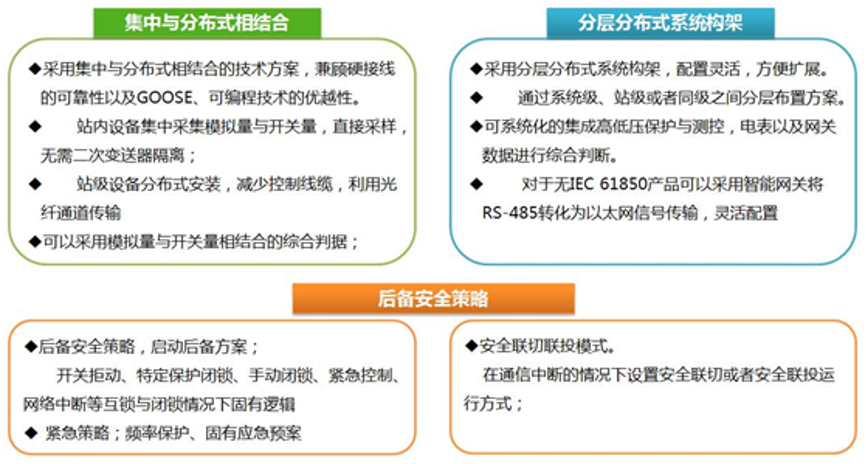

看家本領看這里

現場運行價值現

現場通過使用,實現了遠距離的雙電源互鎖,避免了在倒換電源時運行人員的誤操作,實現了變電站間雙電源合閘閉鎖,為遠距離敷設控制電纜提供了替代方案,為總包施工單位節省了大量的電纜及敷設成本。

CET改造方案實施后,通過停電變電所與相鄰變電所PMC-8810-L裝置負荷聯切功能的配合,將整個電源切換及恢復重要回路供電時間,在無人值守的情況下,從1個小時縮短到在1分鐘內完成。有效提高了學校供電自動化水平,大大降低了人力成本。

想了解更多干貨?請靜候下一期CET應用案例。

CET深圳中電技術擁有更多精彩,值得你期待……
